Скелет вашего ремонта: сколько времени занимает разработка технических чертежей

Каждый успешный ремонт, как и любое добротно построенное здание, начинается не с кувалды и перфоратора, а с точного и продуманного плана. В мире дизайна интерьера таким планом служит комплект технических чертежей. Это не просто картинки, а универсальный язык, на котором общаются заказчик, дизайнер и строители, и именно он служит главной защитой от ошибок, переделок и непредвиденных расходов. Но сколько же времени уходит на создание этого важнейшего «скелета» будущего интерьера? Давайте разберем этот процесс поэтапно.

Комплект технических чертежей для дизайн-проекта, разложенный на столе
-проект позволяет продумать пространство в мельчайших деталях.

Этап 1: Основа основ (Срок: около 1 недели)

Первый комплект чертежей закладывает фундамент всего проекта. Работа над ним начинается сразу после получения точных размеров квартиры.

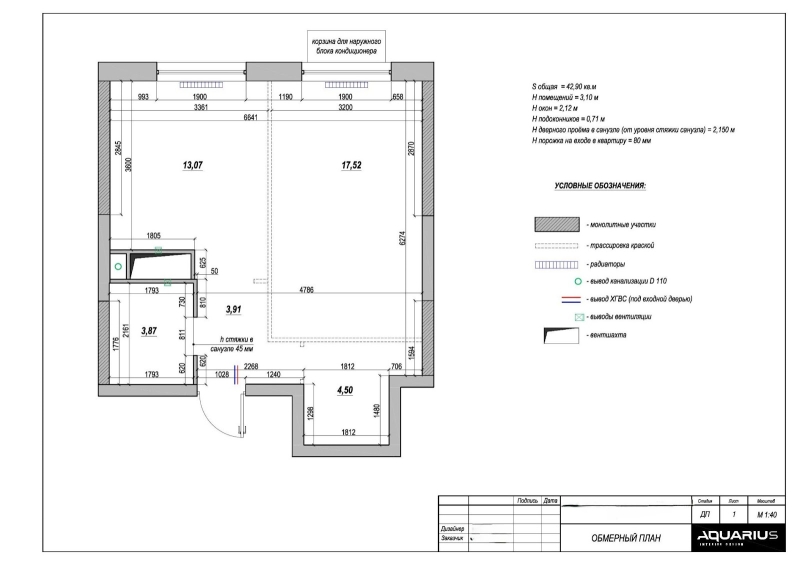

Обмерный план (1–3 дня)

Создание чертежей начинается с обмерного плана. После того как дизайнер провел замеры всех помещений, стен, высот, оконных и дверных проемов, а также зафиксировал расположение всех коммуникаций (труб, вентиляции, щитка), он переносит эти данные в специальную программу.

Этот чертеж, являющийся точной цифровой копией квартиры, дизайнер готовит в течение 1–3 дней. Любая ошибка на этом этапе может привести к серьезным проблемам в будущем.

Обмерный план квартиры с указанием всех размеров
Обмерный план – самый первый и один из самых важных документов.

План расстановки мебели (2–5 дней)

После создания обмерного плана переходят к самому творческому этапу планирования – плану расстановки мебели. Этот чертеж делают дольше остальных, потому что именно здесь закладывается вся логика и эргономика будущего пространства. План детально прорабатывается с клиентом, учитывая его образ жизни, привычки и состав семьи.

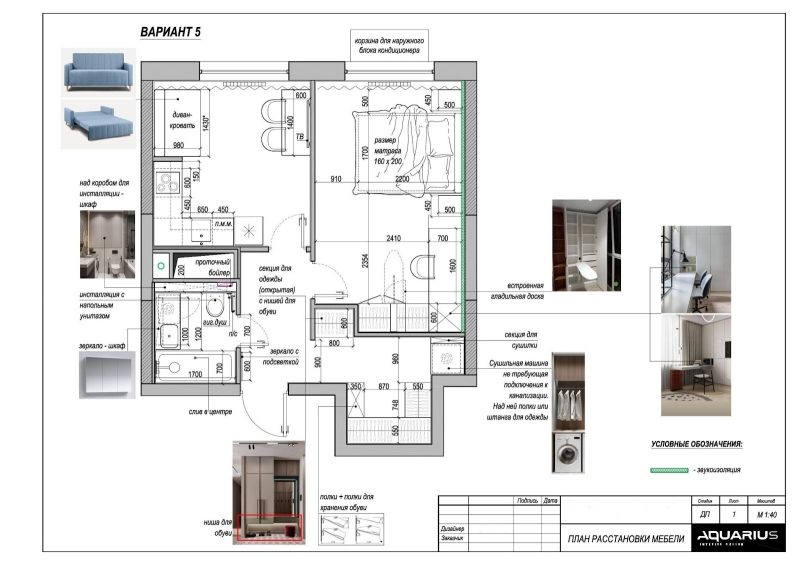

План расстановки мебели в квартире с указанием габаритов
План расстановки мебели.

Дизайнер может подготовить несколько принципиально разных вариантов планировочных решений, из которых клиент выбирает самый удобный.

Здесь больше времени уходит на продумывание деталей и согласование, поэтому финальный план готовят в среднем за 2–5 дней.

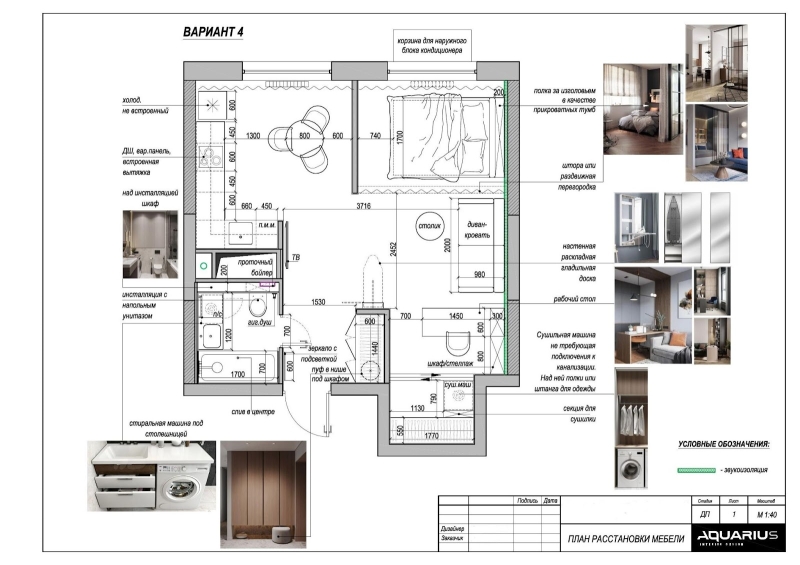

Несколько вариантов плана расстановки мебели для одной квартиры
План расстановки мебели может быть в нескольких вариантах.

План привязки сантехнического оборудования (1–2 дня)

Этот план является дополнением к плану расстановки мебели и уточняет его. На нем обозначается точное расположение и модель всей сантехники, которая будет в квартире (ванна, унитаз, раковины, душевой трап), с точными привязками выводов воды и канализации.

Этот чертеж готовят за 1–2 дня.

План сантехнического оборудования с указанием моделей и привязок
План сантехнического оборудования.

Совет эксперта: Профессиональные дизайнеры отправляют чертежи на согласование не по одному, а пакетами (например, все три вышеупомянутых плана вместе). Это позволяет клиенту видеть общую картину, проще ориентироваться в чертежах и не отвлекаться на ремонт ежедневно, а выделить час времени и детально изучить предложенные решения.

Этап 2: Стены и конструкции (Срок: 2–5 дней)

Этот пакет чертежей нужен строителям для возведения «коробки» помещений.

План демонтажа и монтажа (2–5 дней)

В случае, когда в квартире нужна перепланировка, дизайнер делает два плана: план демонтажа (что сносим) и план монтажа (что строим).

Если в квартире планируется серьезная перепланировка, то чертежи готовят в течение 2–5 дней. Срок зависит от сложности и скорости согласования.

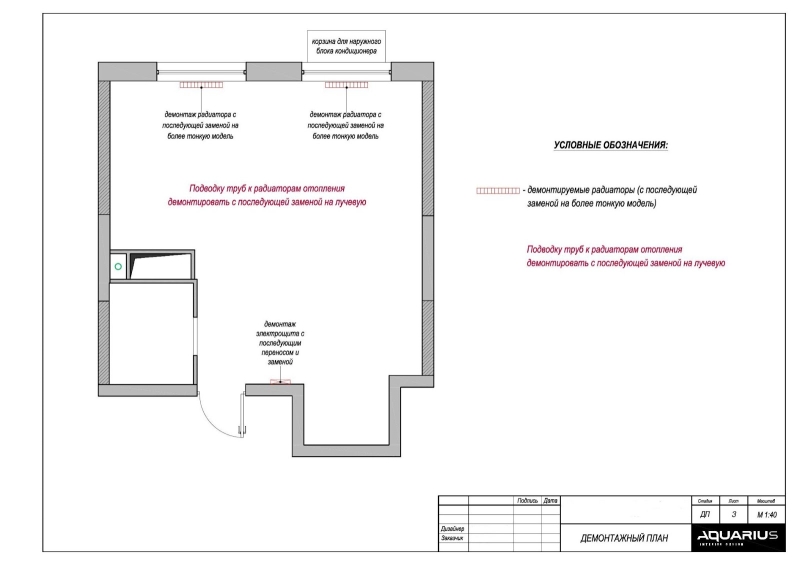

План демонтажа конструкций в квартире
План демонтажа (в данном случае без глобальной перепланировки).

Если же в квартире нужно только заменить радиаторы, трубы или входную дверь, тогда чертежи готовят быстрее, за 2-3 дня. Если в квартире не нужно ничего менять, эти планы не делают.

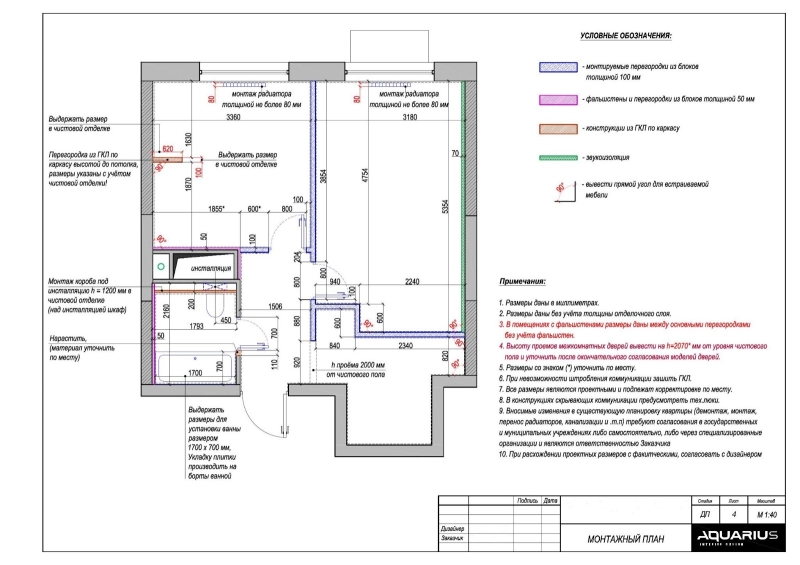

План монтажа новых перегородок и конструкций
План монтажа.

Этап 3: Покрытия и плоскости (Срок: 3–5 дней)

Когда геометрия пространства утверждена, приходит время работать с основными поверхностями.

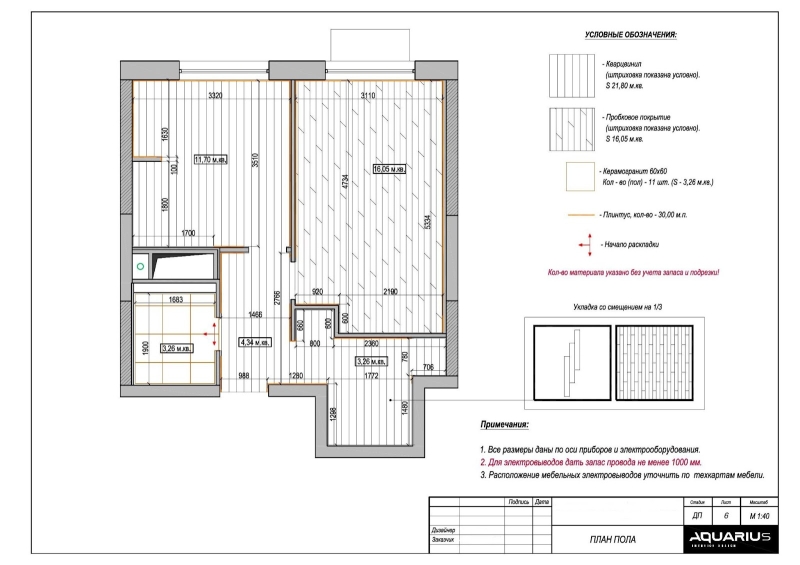

План напольных покрытий (1–3 дня)

Этот план готовят после того, как клиент определился с материалами для пола. Здесь дизайнер указывает границы разных покрытий, направление раскладки (например, паркета или плитки), расположение плинтусов и стыковочных профилей.

Чертеж готовят за 1–3 дня.

План пола с указанием типов напольных покрытий и площади
План пола.

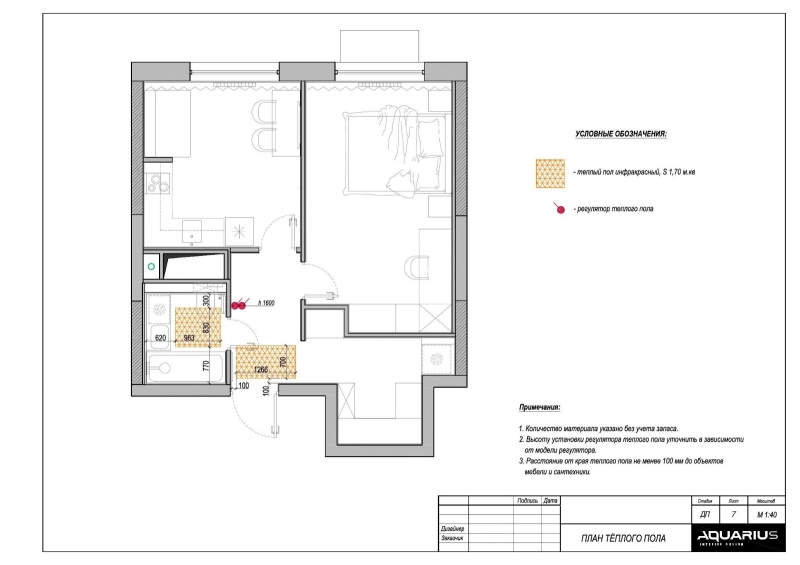

Если в квартире будет теплый пол, то параллельно делают и его план, что не требует дополнительного времени.

План теплого пола с указанием зон подогрева и расположения регуляторов
План теплого пола.

План потолка (1–2 дня)

Этот чертеж отражает, из чего будет сделан потолок (гипсокартон, натяжной), его точные размеры, наличие разных уровней, а также расположение ниш для штор или подсветки.

Такой план готовится за 1–2 дня.

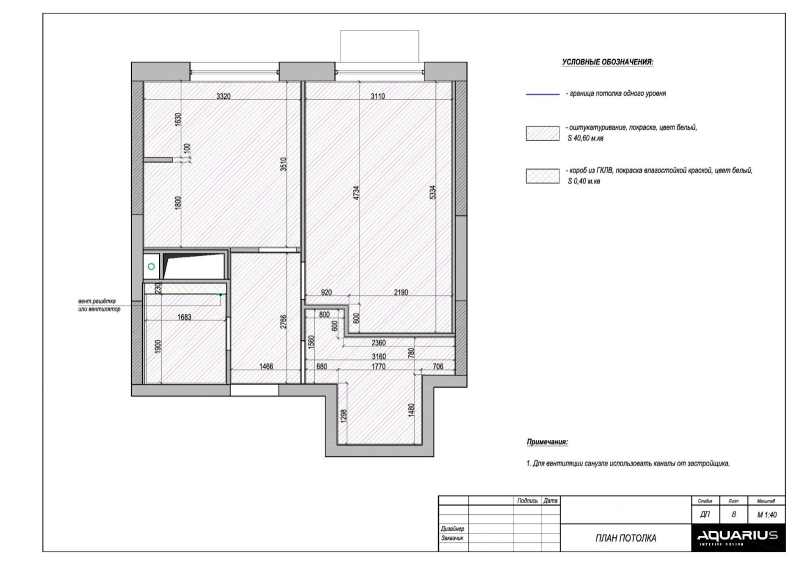

План потолка с указанием уровней и типов отделки
План потолка.

Справочная информация: Практика отправки чертежей пакетами позволяет значительно ускорить ремонт. Строителям не нужно ждать неделями, пока будет готов весь альбом. Они могут начать демонтаж и монтаж стен, а затем работы с полами и потолками по тем планам, которые уже согласованы.

Этап 4: Электрика и свет (Срок: 3–5 дней)

Это один из самых ответственных этапов, от которого зависит ежедневный комфорт.

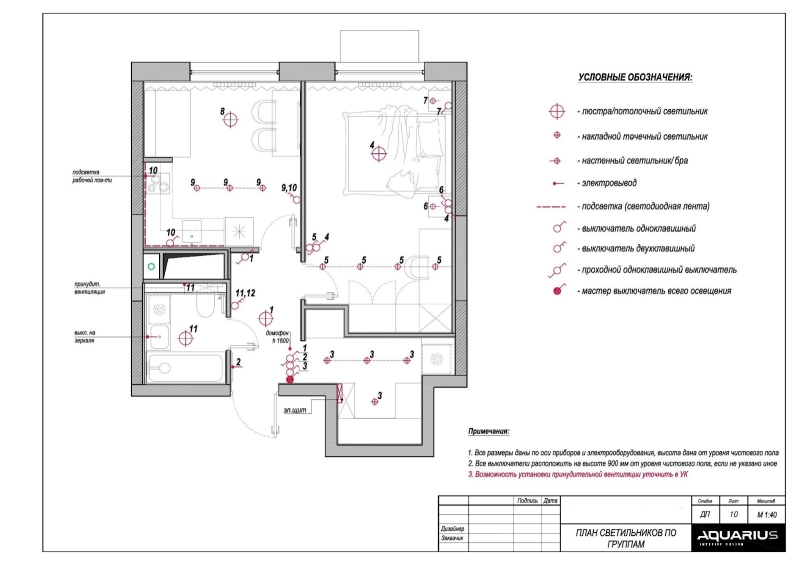

План освещения (2–3 дня)

На плане освещения дизайнер обозначает точное расположение всех потолочных и настенных светильников, люстр и светодиодных подсветок с привязками к стенам. Также делается отдельный план привязки выключателей к группам светильников, чтобы было понятно, какая клавиша что включает.

Оба чертежа готовят за 2–3 дня.

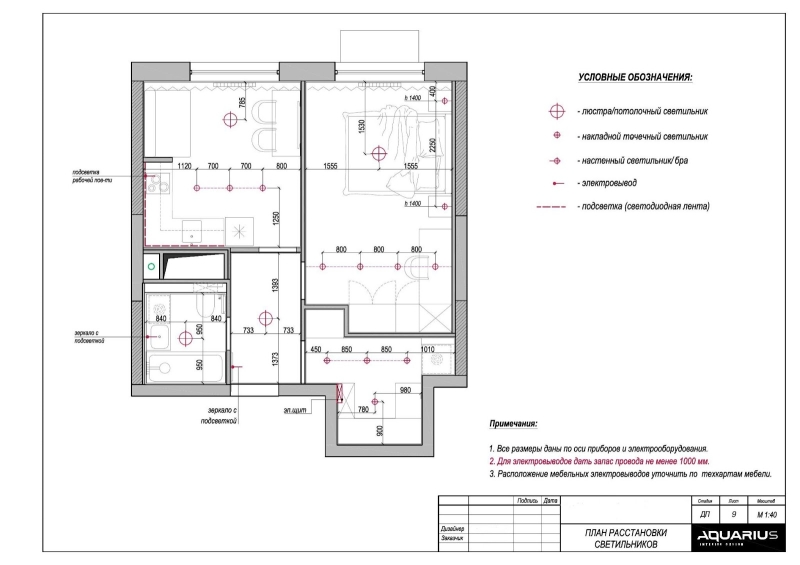

План расстановки светильников на потолке и стенах
План расстановки светильников.
План светильников по группам с привязкой к выключателям
План светильников по группам.

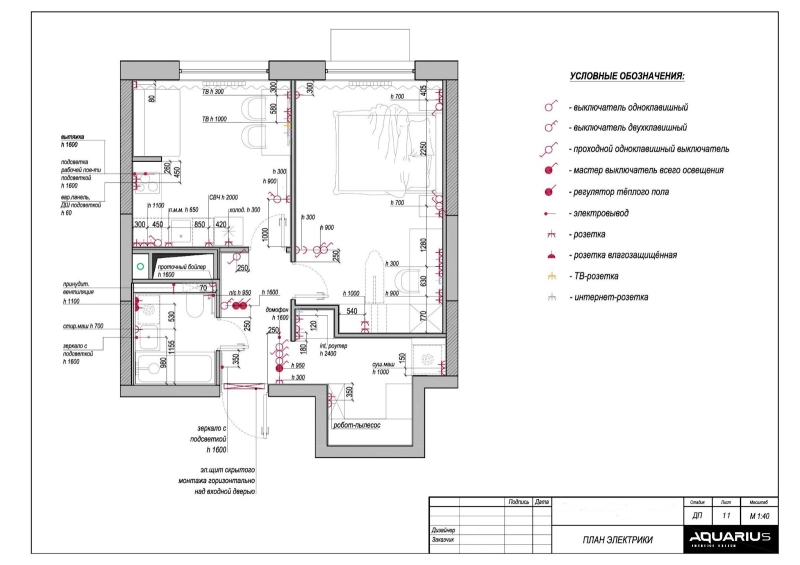

План розеток и электровыводов (2–3 дня)

Этот план содержит информацию о точном расположении всех розеток, выключателей и электровыводов (например, для кондиционера или бойлера). Также там обозначают местоположение интернет- и ТВ-розеток.

План готовят 2–3 дня.

План розеток и электровыводов с указанием высот и назначения
План розеток.

Этап 5: Финальная детализация (Срок: 2–5 дней)

План развертки стен

Когда все предыдущие планы готовы, дизайнер делает развертки стен для каждой комнаты. Это 2D-проекция каждой стены, на которой указаны все находящиеся на ней элементы: розетки, выключатели, светильники, тип отделки, раскладка плитки, габариты мебели и ее привязка к стене.

Процесс этот трудоемкий и занимает от 2 до 5 дней.

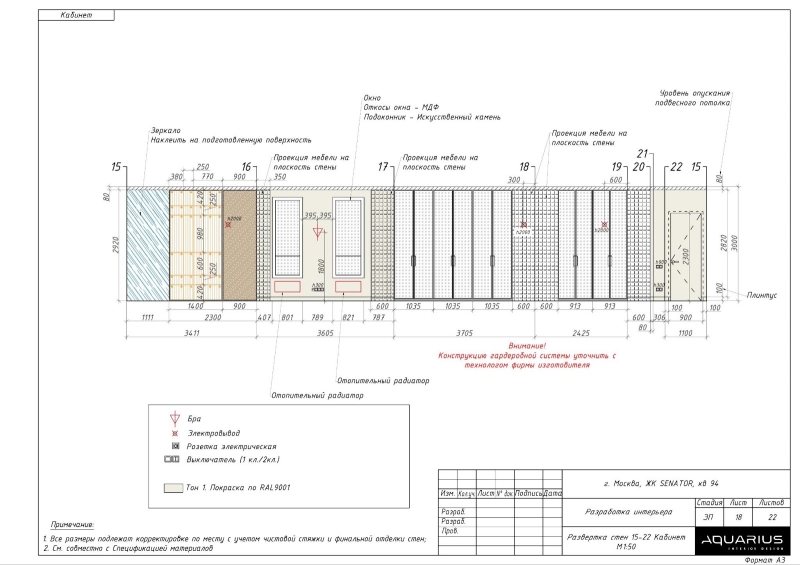

Развертка стен в кабинете с указанием всех элементов
Развертка стен в кабинете.

Сводная таблица сроков разработки чертежей

Этапы и сроки создания технической документации
Пакет чертежей Состав Средний срок разработки
1. Планировочные решения Обмерный план, План расстановки мебели, План сантехники 5 — 7 дней
2. Строительные планы План демонтажа/монтажа, План полов, План потолка 3 — 5 дней
3. Инженерные планы и детализация Планы освещения, План розеток, Развертки стен 3 — 5 дней
ИТОГО Полный комплект чертежей 10 — 14 рабочих дней (без учета согласований)

Выводы

Если подводить итоги, то на создание полного пакета необходимых чертежей дизайнер в среднем тратит 10–14 рабочих дней. Важно понимать, что в этот период также входит время на обсуждение планов с клиентом, внесение правок и поиск оптимальных решений. Грамотный процесс, при котором чертежи выдаются строителям пакетами по мере готовности, позволяет не терять время и вести ремонтные работы параллельно с процессом проектирования.

Часто задаваемые вопросы о чертежах 🤔📐

Потому что это не просто «рисование квадратиков». На этом этапе дизайнер продумывает всю логику жизни в квартире: эргономику, маршруты передвижения, функциональное зонирование, открывание дверей и шкафов. Это самый интеллектуально затратный этап, от которого зависят все последующие чертежи, особенно план электрики и освещения.

Привязка – это точное расстояние от какого-либо элемента (например, розетки или светильника) до ближайших стен или углов. Например, «150 мм от угла, 300 мм от пола». Именно благодаря этим размерам строители могут разместить все элементы с точностью до миллиметра, как и было задумано в проекте.

Да, и именно так чаще всего и происходит. Имея на руках утвержденные планы расстановки мебели, монтажа/демонтажа и сантехники, строители уже могут приступать к сносу и возведению перегородок, а также к черновым работам по прокладке труб. Это значительно оптимизирует общие сроки ремонта.

Обязательно нужны. 3D-визуализация показывает, *как* это должно выглядеть, а развертка – *как* это сделать. На развертке указаны все точные размеры, высоты, привязки розеток, артикулы краски, схема раскладки плитки «от и до». Для строителя-отделочника развертка является главной инструкцией к работе.

Внести изменения можно, но важно делать это как можно раньше. Если чертежи еще не переданы строителям, дизайнер просто скорректирует их. Если же электрики уже проложили провода по стенам согласно плану, то перенос розетки повлечет за собой дополнительные работы (новое штробление) и, соответственно, дополнительные расходы.
