От голых стен до уюта: последовательность и контроль всех этапов чистовой отделки
Чистовая отделка – это самый волнующий и визуально приятный этап ремонта. Именно здесь «бетонная коробка» наконец-то обретает свое лицо, характер и уют. Но за этой красотой скрывается строгая технологическая последовательность, нарушение которой может безвозвратно испортить дорогие материалы и свести на нет все усилия предыдущих месяцев. Почему нельзя клеить обои до укладки плитки и когда именно устанавливать двери? В этой статье мы подробно разберем, из каких работ состоит чистовая отделка и в каком порядке они должны выполняться для достижения идеального результата.
Справочная информация: Прежде чем приступить к чистовым этапам, у строителей на руках должен быть полный комплект рабочих чертежей от дизайнера: план полов с раскладкой плитки, план потолков, планы освещения и электрики, развертки стен, а также ведомости чистовых материалов и мебели.
Этап 1. Монтаж конструкций из гипсокартона (ГКЛ)

Чистовые работы начинаются после полного высыхания всех черновых слоев, в первую очередь – стяжки пола (что занимает около 28 дней). Первым делом монтируются конструкции из гипсокартона: многоуровневые потолки, перегородки сложной формы, короба для скрытия коммуникаций или встроенной подсветки.
Этот этап все еще считается «грязным», так как связан с резкой листов и шпаклевкой швов. После завершения монтажа специалист техконтроля проверяет ровность плоскостей и геометрию конструкций.
Этап 2. Укладка керамогранита и плитки

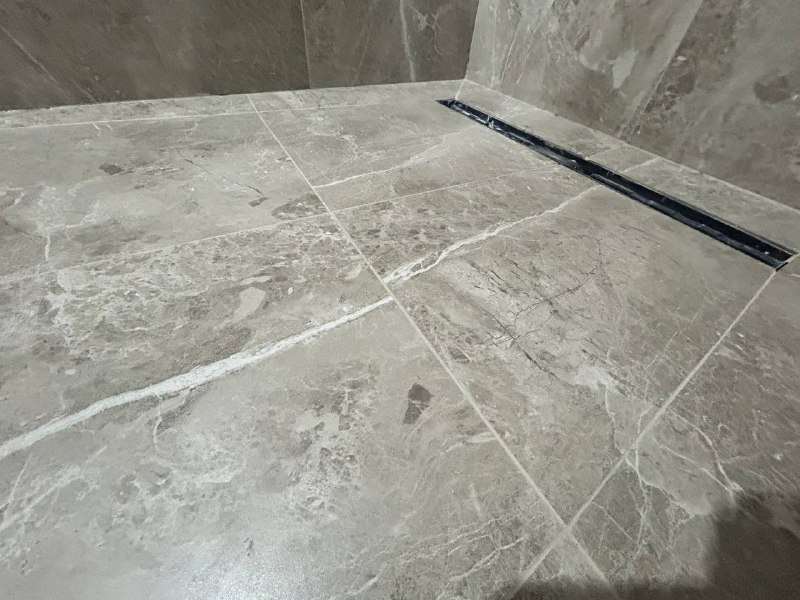

Следующий шаг – самые «мокрые» и «грязные» из чистовых работ. Плиточники приступают к укладке керамогранита на пол и стены в санузлах, на кухне, в прихожей. На этом этапе выполняется гидроизоляция, укладка плитки, запил углов под 45 градусов и затирка швов.
Этап 3. Малярные работы и отделка стен
После завершения всех пыльных и влажных процессов в квартиру заходят маляры. Это один из самых кропотливых этапов, включающий:
- Шпаклевку и шлифовку стен и потолков до идеальной гладкости.
- Поклейку стеклохолста (под покраску) для защиты от микротрещин.
- Грунтовку поверхностей.
- Покраску потолков и стен или поклейку обоев.
- Монтаж декоративных элементов: молдингов, карнизов.
Именно на этом этапе дизайнер делает на объекте выкрасы, чтобы финально согласовать с клиентом оттенок краски при реальном освещении квартиры.
Этап 4. Полы, двери и плинтуса
Когда самая «грязная» работа со стенами завершена, можно приступать к укладке чистовых напольных покрытий в жилых комнатах (паркет, ламинат, кварцвинил).
Последовательность здесь критически важна:
- Сначала – пол. Укладывается напольное покрытие.

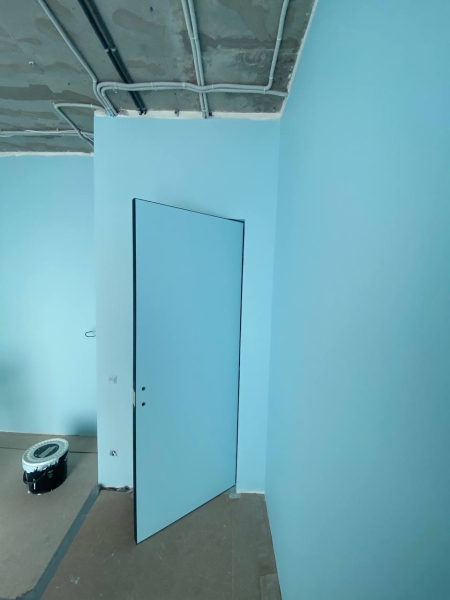

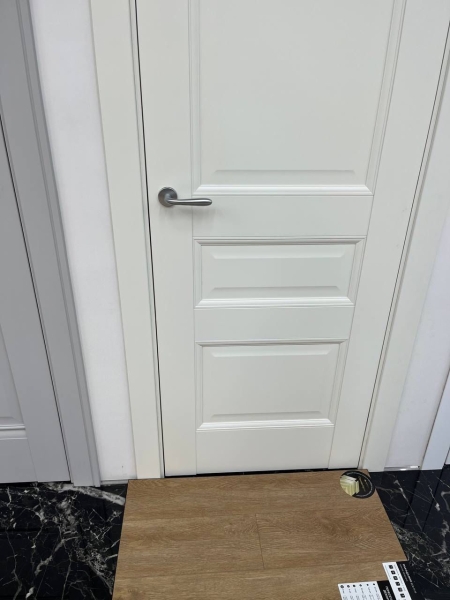

- Затем – двери. Межкомнатные двери устанавливаются на готовый пол, что позволяет выставить коробку на нужную высоту.

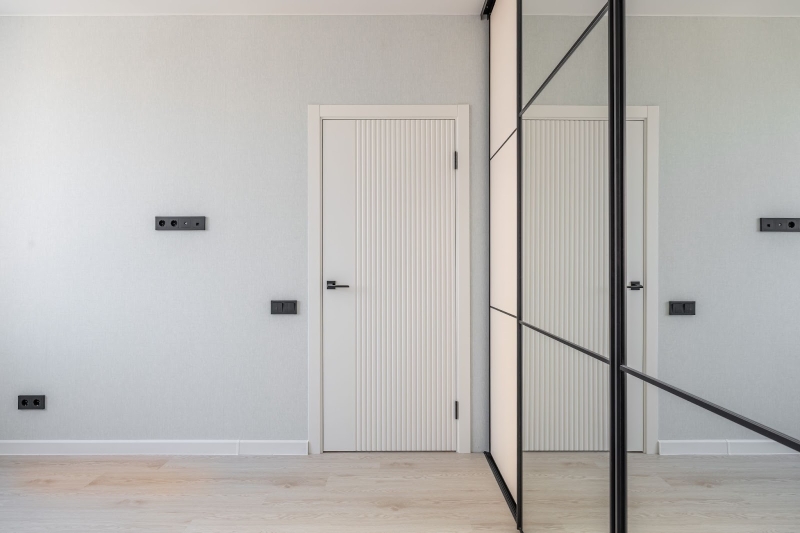

- В конце – плинтуса. Плинтус закрывает технологический зазор у стен и стык с дверными наличниками, завершая образ.
Распространенная ошибка: Устанавливать плинтуса до финальной покраски стен. В этом случае стык между плинтусом и стеной приходится заделывать герметикам и потом аккуратно подкрашивать, что часто выглядит неаккуратно. Правильно – покрасить стены, установить плинтус, а затем еще раз пройтись финишным слоем краски по стенам над ним.
Этап 5. Финальная инсталляция
Это этап «чистой» сборки, когда квартира обретает практически финальный вид.
- Монтируется натяжной потолок.

- Устанавливаются розетки, выключатели, светильники, люстры.
- Монтируется чистовая сантехника: унитазы, раковины, смесители, душевые лейки.
Все эти работы проводятся после завершения отделки стен и пола, чтобы не повредить и не испачкать дорогостоящие покрытия. На этом этапе квартира уже выглядит готовой к установке мебели.
Этап 6. Мебель, декор и переезд
Это самый приятный этап. В квартиру доставляется и собирается вся мебель – сначала корпусная (кухни, шкафы), затем отдельно стоящая. На производство мебели, особенно заказной, уходит много времени (до 90 дней), поэтому ее заказывают заранее, еще на черновом этапе.
После сборки мебели специалист техконтроля принимает ее качество. Затем развешивается декор, шторы, и можно готовиться к переезду.
Последовательность и примерные сроки чистовых работ
Этап | Виды работ | Средняя продолжительность |
---|---|---|
1. Работы с ГКЛ | Монтаж потолков, коробов, перегородок. | 5 — 10 дней |
2. Плиточные работы | Укладка плитки и керамогранита, затирка швов. | 7 — 14 дней |
3. Малярные работы | Шпаклевка, шлифовка, грунтовка, покраска/поклейка обоев, монтаж молдингов. | 14 — 21 день |
4. Напольные покрытия и двери | Укладка паркета/ламината, установка дверей, монтаж плинтусов. | 5 — 7 дней |
5. Финальные установки | Натяжной потолок, розетки, светильники, чистовая сантехника. | 3 — 5 дней |
6. Меблировка и декор | Сборка кухни, шкафов, установка мебели. | 5 — 10 дней |
Чек-лист приемки материалов перед работами
Материал | Ключевые точки контроля |
---|---|
Плитка / Керамогранит | Проверить партию и калибр на всех коробках (должны совпадать), проверить несколько плиток на наличие сколов. |
Краска / Обои | Сверить артикул и номер партии, убедиться, что колеровка краски соответствует утвержденному образцу. |
Паркет / Ламинат | Целостность упаковки, отсутствие влаги, соответствие артикула. |
Двери / Мебель | Проверить комплектацию, отсутствие царапин, сколов, соответствие цвета и фурнитуры заказу. |
Выводы
Чистовой ремонт – это сложный процесс, состоящий из множества этапов, где строгая последовательность – залог качества. От монтажа гипсокартона до сборки мебели – каждый шаг должен выполняться в свое время, чтобы не испортить предыдущую работу. Понимание этой логики поможет лучше контролировать процесс и общаться со строителями на одном языке.
Часто задаваемые вопросы о чистовых работах 🤔✨
Монтаж натяжного потолка связан с сильным нагревом помещения с помощью тепловой пушки. Если сделать это до поклейки обоев, они могут отслоиться от высокой температуры. Кроме того, полотно очень нежное, и его легко повредить при последующих работах (установке дверей, заносе мебели).
Первая большая уборка (клининг) проводится после завершения всех малярных работ и укладки пола, перед установкой дверей и плинтусов. Вторая, финальная, – после монтажа всей мебели и светильников, непосредственно перед переездом.
Теоретически да, например, можно самостоятельно покрасить стены или поклеить обои. Но важно понимать, что качество финишного покрытия на 90% зависит от качества подготовки основания. Если вы не уверены в своих силах по шпаклевке и шлифовке, лучше доверить весь «пирог» работ профессионалам.
Это финальный список мелких недоделок и замечаний, который составляется заказчиком (часто вместе с дизайнером) при приемке готовой квартиры. В него вносят все мелочи: где-то нужна капля герметика, где-то подкрасить царапину на плинтусе, отрегулировать дверцу шкафа. Подрядчик обязан устранить все пункты из этого списка перед окончательным расчетом.
Корпусную мебель на заказ (кухню, встроенные шкафы) нужно заказывать как можно раньше, сразу после утверждения планировки и обмеров – сроки ее изготовления могут достигать 2-3 месяцев. Готовую мягкую мебель, например, диваны для ежедневного сна, можно заказывать за 4-6 недель до планируемого завершения ремонта.
Алексей: Да какая разница, в какой последовательности? Все равно потом переделывать придется. Вечно что-то криво, что-то не так.
